9月19日,甘肃定西征求《定西市电力发展规划(征求意见稿)》意见,其中提到,从定西电网中长期发展看,电网供电能力受限于现有变电站主变容量有限,现有变电站无备用间隔及扩建条件,地区330千伏网架相对独立、互供能力较弱,地区110千伏网架导线截面较小、运行时间较长、转供能力相对薄弱等因素;近期2024年至2025年,需新增相关330千伏、110千伏变电站布点,以满足新增负荷用电需求,解决主变N-1过载问题,同时对地区主网-配网网架进行优化;远期还需结合750千伏变电站的布点和建设,统筹考虑地区750千伏、330千伏主网发展建设、目标网架以及电源接入、送出问题,增强定西地区电网规划发展的适应性。
规划范围包括750千伏、330千伏主网,对涉及到的110千伏及以下配网仅作必要说明。规划水平年为2025年-2035年。规划主要内容包括:电网现状及存在问题分析、负荷发展及供电需求预测、电力平衡分析、电网建设方案、电源接入系统方案、重点项目及投资估算。

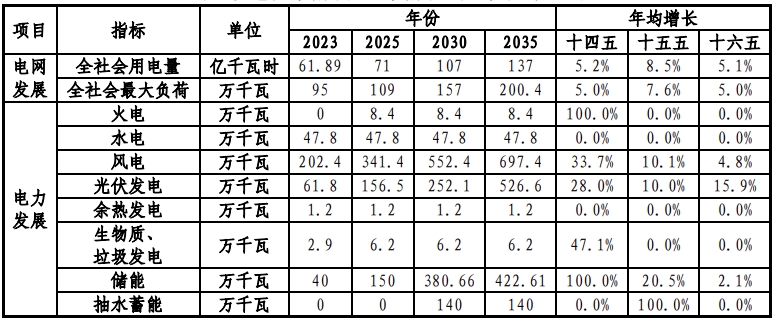

定西市电力发展规划发展目标指标统计表
规划提到电网现状。定西电网位于甘肃电网中部,东接天水电网,南接陇南电网,西接临夏电网,北接兰州电网,是甘肃中部电网的枢纽和电力分配中心,是西北电网西电东送、东电西送的重要输送通道和功率交换中心。
定西电网担负着全市一区六县和陇南宕昌县、临夏广河县及东乡县、兰州榆中县、白银会宁县等五个县的部分负荷以及陇海电气化铁路陇西至榆中区段的供电任务。截至目前,定西电网共有750千伏、330千伏、110千伏、35千伏及10千伏五个电压等级。定西电网按供电电源划分可分为东、西、南、北四个供电区域。
东部电网:以330千伏陇西变、巩昌变为核心的放射状网络结构,主要负责为陇西县、漳县、渭源县等区域负荷供电,该片电网部分由天水供电公司运行管理。其供电区域内的变电站有110千伏文峰变、漳县变、仁寿变、渭源变、铝厂变、113厂变、凯华厂以及陇西牵。
西部电网:以临洮330千伏变为中心,通过110千伏系统向四周辐射。负责临洮及临夏地区部分用电负荷供电及小水电电源出力上网输送任务。330千伏临洮供电的变电站有110千伏井坪变、达坂变、新添变、洮阳变、玉井变、临洮铝厂变以及临夏电网中的广河变、东乡变、和政变。区域内水电资源较为丰富,已建成投产的水电站有海甸峡水电站、峡城水电站、莲麓水电站、杨家河二级水电站等。
南部电网:以绿源330千伏变为核心的放射状网络结构,主要负责为岷县及陇南、甘南临近部分区域负荷供电及小水电上网。330千伏绿源变主要为110千伏岷县变、西寨变、闾井变和大草滩牵供电,同时为宕昌变、舟曲变以及宕昌牵转供电。
北部电网:以定西330千伏变为中心,通过110千伏系统向四周辐射。主要为定西北部区域工农业生产及居民用电负荷、兰州榆中临近部分负荷及白银桃园变负荷供电。330千伏定西变主要承担着110千伏西郊变、高崖变、甘草变、巉口变、南川变、安定变以及高崖牵、定西牵、通安驿牵的供电任务。
截至2023年底,定西市共有750千伏变电站1座、变电容量420万千伏安;330千伏变电站8座(含用户建设新能源汇集升压站2座、天水公司管辖公网变电站2座)、变电总容量498万千伏安,330千伏线路19回、长度合计823公里;110千伏变电站23座、容量189.7万千伏安,110千伏线路58回、长度合计1339公里;35千伏变电站58座、容量74.98万千伏安,35千伏线路88回、长度合计1347公里。
规划提到电网规划。“十四五”至“十五五”期间,定西330千伏电网将进一步完善,为满足渭源地区负荷供电可靠性、地区新能源发展需要,正在建设330千伏渭河源变;为提高陇西变、巩昌变供电可靠性,满足绿源变~洛大变系统下水电送出需要,建设新建宁远东~绿源330千伏线路;为满足临洮地区负荷供电可靠性,解决临洮地区新增负荷,优化地区配网网架,规划建设330千伏中铺变;为满足安定区负荷供电可靠性,规划建设330千伏内官变;为满足定西中部地区新能源发展需要,规划建设330千伏定西南汇集升压站。
110千伏电网发展主要在于网架加强,满足地区负荷供电可靠性和地区新增负荷用电需求,重点实施110千伏平襄输变电工程、北小路输变电工程、吴家门输变电工程、会川输变电工程、北站输变电工程以及规划新建110千伏绿源变至闾井变第二回线路工程。
规划提到,预计2026年至2028年,定西市新增负荷约20万千瓦,涉及到的负荷产业主要包括中药材基地生产-加工-深加工项目、农产品生产-加工-深加工项目、畜牧业养殖-生产-加工项目、新能源项目负荷产业、高速公路施工用电-永久用电项目、物流园-旅游集散中心项目、岷州国际陆港中心项目、光赫绿能4GWh钠离子储能电池装备制造岷县产业园项目、抽水蓄能电站施工用电项目。
2025年~2030年推荐负荷电量预测方案
在新能源利用率方面,规划在主网配网层面均作出预测。
在主网层面,规划提出,到2025年定西市风电装机容量277.4万千瓦,光伏装机容量102.6万千瓦;到2030年风电装机容量达到552.4万千瓦,光伏装机容量达到252.1万千瓦。
按照用电负荷、用电量采用中方案进行计算,2025年定西市新能源发电量约80.9亿千瓦时,可消纳新能源电量约50.9亿千瓦时,新能源利用率约62.96%;需要向主网返送电量30亿千瓦时,返送电量占比约37.04%。2030年新能源发电量约176.5亿千瓦时,可消纳新能源电量约86.9亿千瓦时,新能源利用率约49.24%;需要向主网返送电量89.6亿千瓦时,返送电量占比约50.76%。
按照用电负荷、用电量采用高方案进行计算,2025年定西市新能源发电量约80.9亿千瓦时,可消纳新能源电量约54.9亿千瓦时,新能源利用率约67.91%;需要向主网返送电量26亿千瓦时,返送电量占比约32.09%。2030年新能源发电量约176.5亿千瓦时,可消纳新能源电量约96.9亿千瓦时,新能源利用率约54.90%;需要向主网返送电量79.6亿千瓦时,返送电量占比约45.10%。
“十四五”后期至“十五五”期间,定西市负荷和用电量增长较慢,新增负荷、用电量增速远远低于风电、光伏装机增长速度,按照高方案进行测算时,定西市2025年新能源利用率仅为67.91%,2030年新能源利用率仅为54.90%。

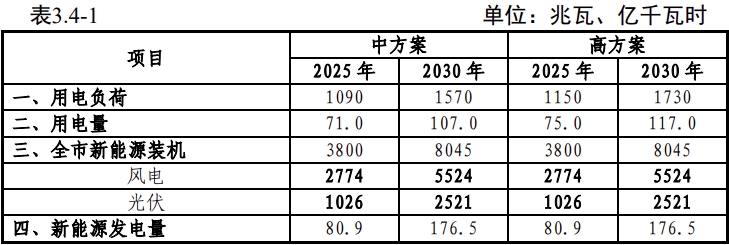

定西市新能源利用率测算表(主网层面)
在配网层面,规划提出,在定西电网110千伏及以下配电网层面进行计算,预计到2025年定西市配网风电装机容量151.5万千瓦,光伏装机容量125.54万千瓦;到2030年配网风电装机容量达到201.5万千瓦,光伏装机容量达到175.54万千瓦。
按照用电负荷、用电量采用中方案进行计算,2025年定西市新能源发电量约60.5亿千瓦时,可消纳新能源电量约50.9亿千瓦时,新能源利用率约84.19%。2030年新能源发电量约82.0亿千瓦时,可消纳新能源电量约86.9亿千瓦时,新能源发电量可全额消纳,此时新能源利用率约100.00%。
按照用电负荷、用电量采用高方案进行计算,2025年定西市新能源发电量约60.5亿千瓦时,可消纳新能源电量约54.9亿千瓦时,新能源利用率约90.80%。2030年新能源发电量约82.0亿千瓦时,可消纳新能源电量约96.9亿千瓦时,新能源发电量可全额消纳,此时新能源利用率约100.00%。
“十四五”至“十五五”期间,从定西市配网角度进行计算分析,地区通过配电网接入的风电、光伏项目整体利用率较高,按照中方案进行计算时,2025年新能源利用率为84.19%,2030年新能源可全额消纳,新能源利用率达到100.00%。
但是从定西电网现状电网网架来看,虽然新能源项目接入配网后新能源利用率较高,但受限于定西电网配电网电网资源,新能源通过配网接入规模十分有限。

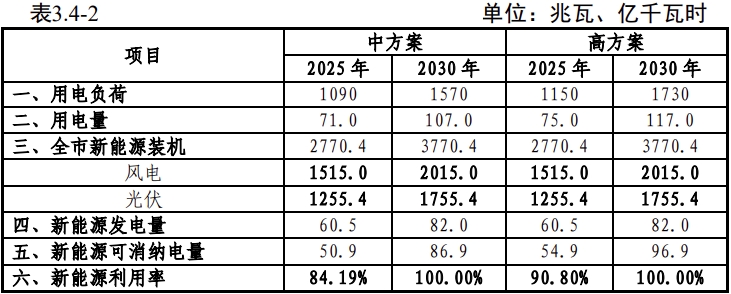

定西市新能源利用率测算表(配网层面)
规划指出电网存在主要问题。全市供电格局相对独立,互联互供、互保互济能力较弱。
截至目前,定西市有750千伏变电站1座,为熙州变;公网330千伏变电站6座,分别是330千伏定西变、临洮变、榜罗变、巩昌变、陇西变、绿源变;用户330千伏变电站2座,分别为330千伏通晖变、华阳变,地区网架形成东、西、南、北四片区相对独立的供电格局,片区网架结构距离跨度较大,电网结构不稳定,存在隐患。
定西变由750千伏兰州东变供电,仅依靠榜罗变~南川变110千伏线路、安定变~通安驿牵~陇西变110千伏线路、西郊变~杨家川牵~临洮变110千伏线路进行联络,导线截面小、线路长,专供能力有限。临洮变由750千伏熙州变进行供电,临洮变与巩昌变通过双回330千伏线路进行联络,受甘南地区水电装机及出力影响,临洮变与陇西变双回330千伏线路热备用运行。
榜罗变、巩昌变、陇西变、绿源变、通晖变、华阳变由750千伏麦积变进行供电。其中榜罗变通过榜罗变~麦积变双回330千伏线路进行供电,110千伏仅通过通渭变~长征变110千伏线路、南川变~榜罗变110千伏线路进行联络,导线截面均为LGJ150,互供能力较低,通渭百万千瓦风电基地经通晖变、华阳变就地接入升压后通过麦榜双回线路进行上网,已达到设计容量,不具备大规模电源接入条件;巩昌变分别通过双回330千伏线路与陇西变、临洮变进行联络,临洮变侧热备用,通过单回330千伏线路与绿源变进行联络;陇西变除330千伏线路双回与巩昌变联络外,还通过双回330千伏线路与麦积变、单回330千伏线路与绿源变进行联络;绿源变除单回与巩昌变、陇西变进行联络外,还通过双回330千伏线路与洛大变进行联络、单回330千伏线路与宁远东变进行联络(规划建设),受甘南地区水电装机及甘谷电厂影响,绿源~陇西+绿源~巩昌+绿源~宁远东送出断面严重受限。
地区主变不满足N-1,无新增负荷供电能力。
“十四五”至“十五五”期间,定西市新增负荷超过50万千瓦,新增负荷分布较散,单体项目报装容量不大,新增负荷主要分布在安定区、陇西县、临洮县。安定区、陇西县、临洮县负荷主要分别由330千伏定西变、陇西变-巩昌变、临洮变供电,截止到2023年底,定西变最大负荷26.5万千瓦,定西变现有2×240兆伏安主变已不满足N-1运行要求;陇西县负荷现由巩昌变和陇西变进行供电,截止2023年底,陇西变最大负荷约17万千瓦,陇西变现有2×150兆伏安主变不满足N-1运行要求;临洮县负荷主要由330千伏临洮变进行供电,现有360兆伏安+240兆伏安主变,截止2023年底临洮变最大负荷约35.8万千瓦,当临洮变360兆伏安主变发生N-1时,会造成240兆伏安主变严重过载;2024年至2025年上述区域内新增负荷投产后,会加重主变N-1过载问题。
全市配网运行年限久、线路长、截面小,串供问题严重。
“十四五”至“十五五”期间,漳县地区虽然新增负荷不大,但漳县地区负荷由陇西变主供、绿源变备供,漳县地区负荷的增长会加重陇西变主变N-1过载问题;漳县至岷县绿源变线路距离超过80公里,线路截面均为LGJ-120、LGJ-150、LGJ-240小截面导线,随着地区负荷增长会造成现有小截面导线不满足负荷供电需求,此线路上还T接或π接铁路牵引变,运行方式较为复杂,大负荷方式下叠加牵引变负荷会加剧现有线路过载问题;陇西变至漳县变至绿源变线路投运时间较长,同时岷县境内线路内覆冰现象较严重,为线路的安全稳定运行及检修工作带来了极大的隐患。
西部电网以330千伏临洮变为中心,南向双回线串供110千伏城关变、洮阳变、玉井变及会川变(在建),北向双回线串供110千伏新添变、达板变(临夏)、井坪变、三易变(用户)、安家咀变(规划),其中达板-井坪为单线路,华林变(兰州)虽为井坪变提供备用,但因线路运行工况差(1976年建设)和线径小(120平方毫米)不具备全额转负荷能力,加之临洮变不满足“N-1”和出线间隔已用完,临洮电网主网存在较大安全风险。
全市主供750千伏变电站接入能力有限,不具备大规模接入电源条件。
从网架看,定西市由750千伏兰州东变、麦积变和熙州变进行供电。但兰州东变电网资源紧张,现有电网资源已很难满足新增用户负荷用电需求;麦积变距离定西市跨度较大、输电走廊紧张,同时麦积变兼顾天水市、定西市、陇南市、甘南市部分地区电源的上网存在主变受限情况;熙州变虽在定西市临洮县境内,但存在兰州、临夏、定西、甘南多个地区共用主变容量及通道情况,从长远看兰州东变、麦积变、熙州变均不具备大规模电源接入条件。
兰州东变现有主变能够满足系统内新能源接入需求。但是兰州东变仅剩2个330千伏出线间隔,电网资源紧张,不具备大规模接入新能源条件。
麦积变下接入电源较多同时兼顾天水地区、定西地区、陇南地区、甘南部分地区电源的上网,主变N-1时需限制电源出力。同时麦积变距离定西变现有330千伏变电站线路距离在70~120公里之间,线路距离较远,新建输电通道线路走廊困难,远期电源接入时,麦积变限电风险较大。
熙州变+秦川变供电区内,接入兰州地区、临夏地区、白银地区、定西地区、甘南地区的全部或部分电源,近期供电区内具备新增电源的接入条件,远期同样存在接入困难、5个地区共用主变容量及通道情况。
全市330千伏及110千伏电网资源紧张,不具备新增负荷和大规模电源接入条件。
现状330千伏定西变、临洮变、陇西变已均无330千伏、110千伏出线间隔,且站内外均不具备扩建条件;巩昌变仅剩1个330千伏出线间隔、2个110千伏出线间隔,但出线条件困难。定西市配网结构较为薄弱,线路均为小截面导线,同时地区内110千伏变电站基本无扩建条件。若远期有较大点负荷落地,接入难度较大。
榜罗变通过榜罗变~麦积变双回330千伏线路进行供电,通渭百万千瓦风电基地经通晖变、华阳变就地接入升压后通过麦榜双回线路进行上网,已达到设计容量,不具备大规模电源接入条件;绿源变除单回与巩昌变、陇西变进行联络外,还通过双回330千伏线路与洛大变进行联络、单回330千伏线路与宁远东变进行联络(规划建设),受甘南地区水电装机及甘谷电厂影响,绿源~陇西+绿源~巩昌+绿源~宁远东送出断面严重受限。上述区域和断面不具备新增电源接入条件。
根据国家《抽水蓄能中长期发展规划》,漳县抽水蓄能电站已纳入国家中长期规划,目前已开工建设,规划装机4×350兆瓦,漳县抽水蓄能电站建成后,定西地区内无合适接入点。
总体来看,定西市现有网架资源很难保证新增负荷的供电能力,同时基本已不具备新增负荷大规模接入规划电源的条件,需要进行全市地区网架优化调整,提高地区新增负荷供电可靠性同时兼顾地区新增电源发展。
