山西启动2024年风、光项目竞配:保障性规模12.7GW

2024-09-30分类: / 来源:山西省能源局
【 】

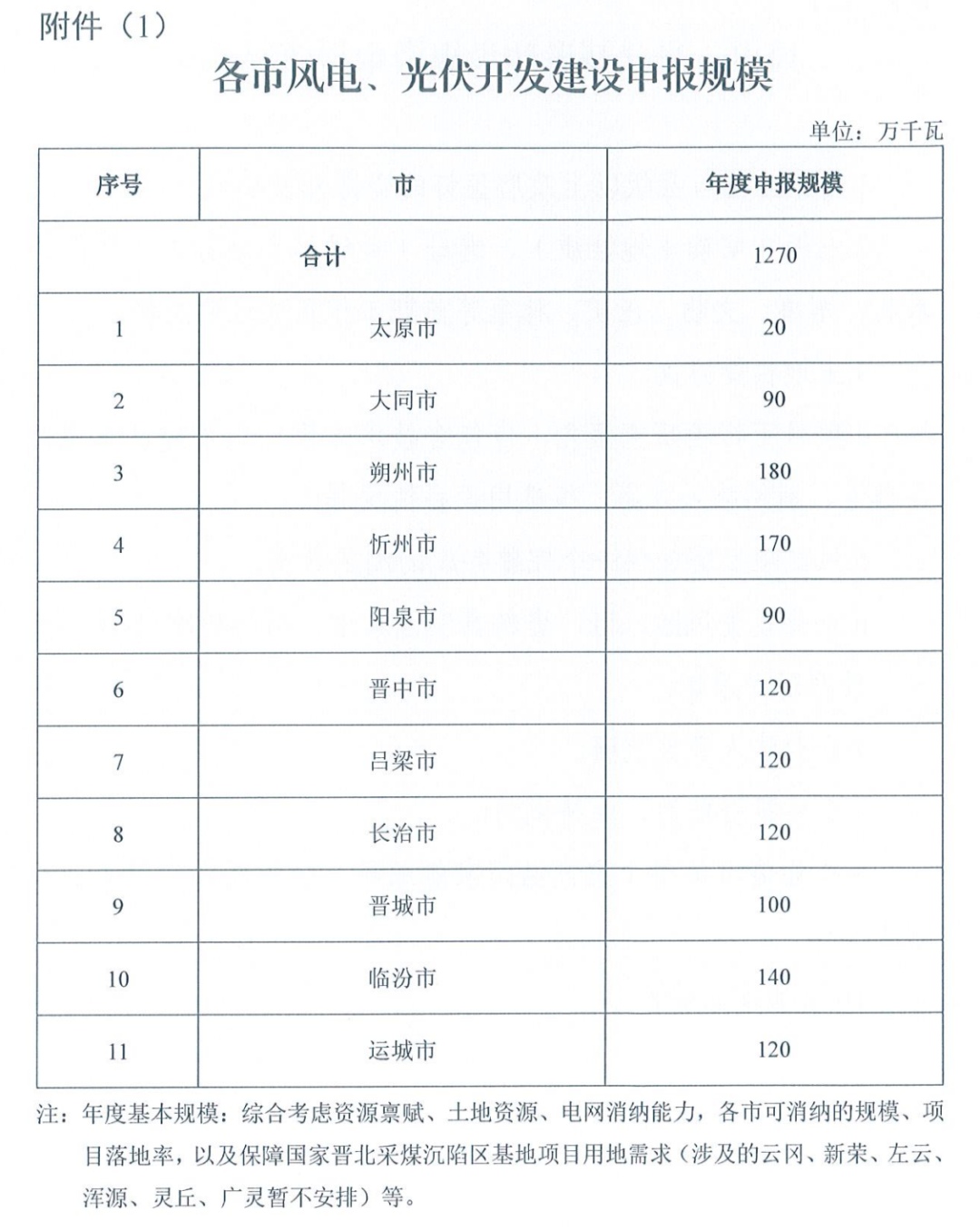

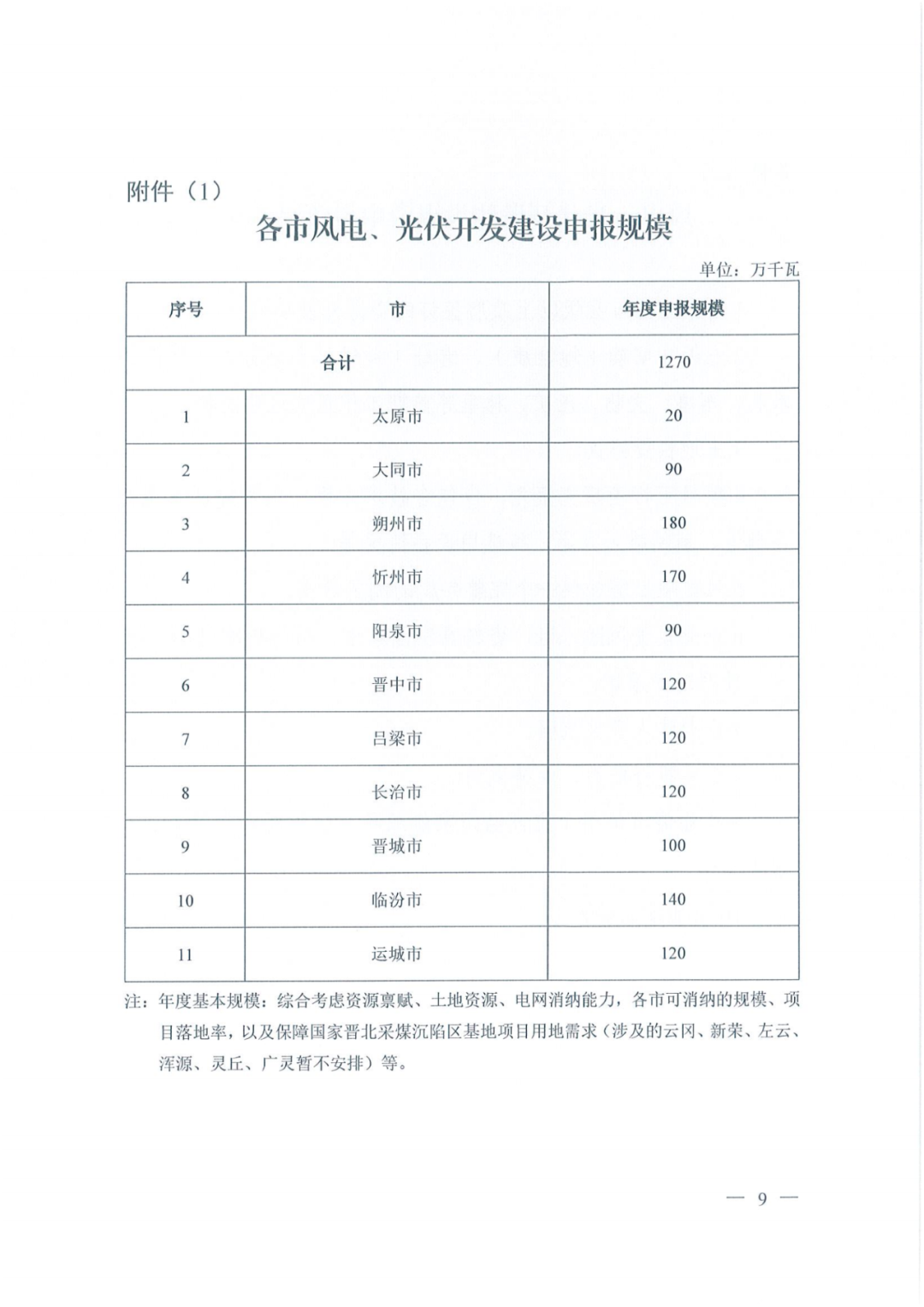

近日,山西省能源局印发《关于做好2024年风电、光伏发电开发建设竞争性配置有关工作的通知》,启动相关申报工作。根据文件,2024年山西省拟安排风电、光伏保障性并网规模1270万千瓦,按照单体项目不低于10万千瓦实施基地化、规模化发展,利用已投产新能源项目升压站及送出线路扩产项目不受规模限制。文件指出,为保障晋北采煤沉陷区新能源基地项目用地需求,涉及的云冈、新荣、左云、浑源、灵丘、广灵6县区本年度暂不安排风电、光伏项目。从安排规模的各地市来看,除了太原、大同之外,其他9地市规模均超过1GW。


文件还要求加快存量项目建设,与自然资源、生态环境、水利、林草、文物等有关部门协同联动,合力推进项目建设,确保项目尽快开工,按期投产,同时要完善项目退出机制,及时梳理上报投资积极性不高、确实无法建成的项目。此外,文件明确优先支持资源条件好、土地条件成熟、送出条件好、能尽快建成并网的项目,申报项目要求在2026年12月底前全容量并网,鼓励央企驻晋企业、省属企业、民营企业参与风电、光伏项目开发建设,鼓励国有企业至少拿出10%项目股权吸引民营企业参股,同时增强新型能源体系与现代化产业体系的协同性、匹配性,优先支持与开发区、重大招商引资项目一体化布局的风电、光伏项目。

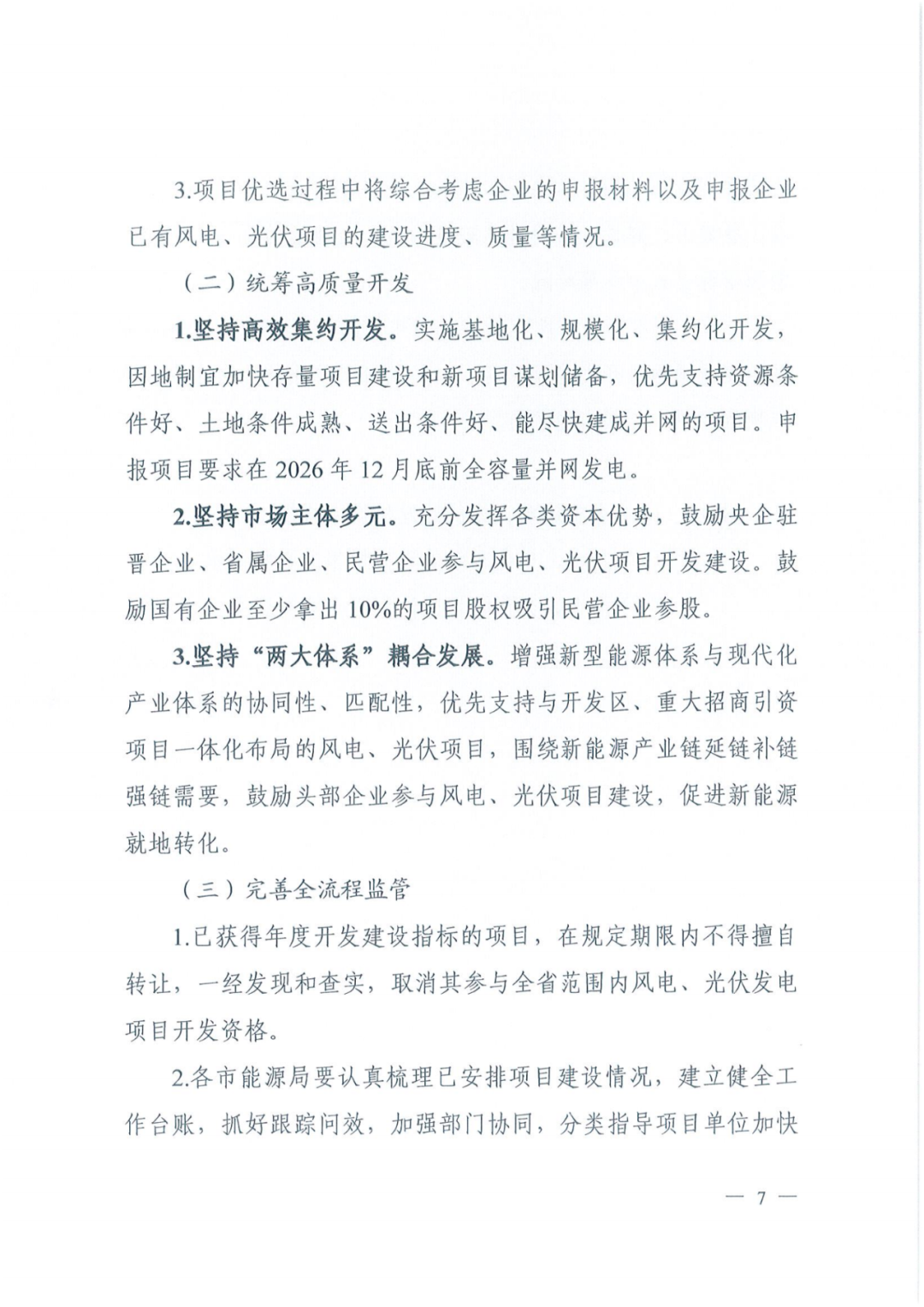

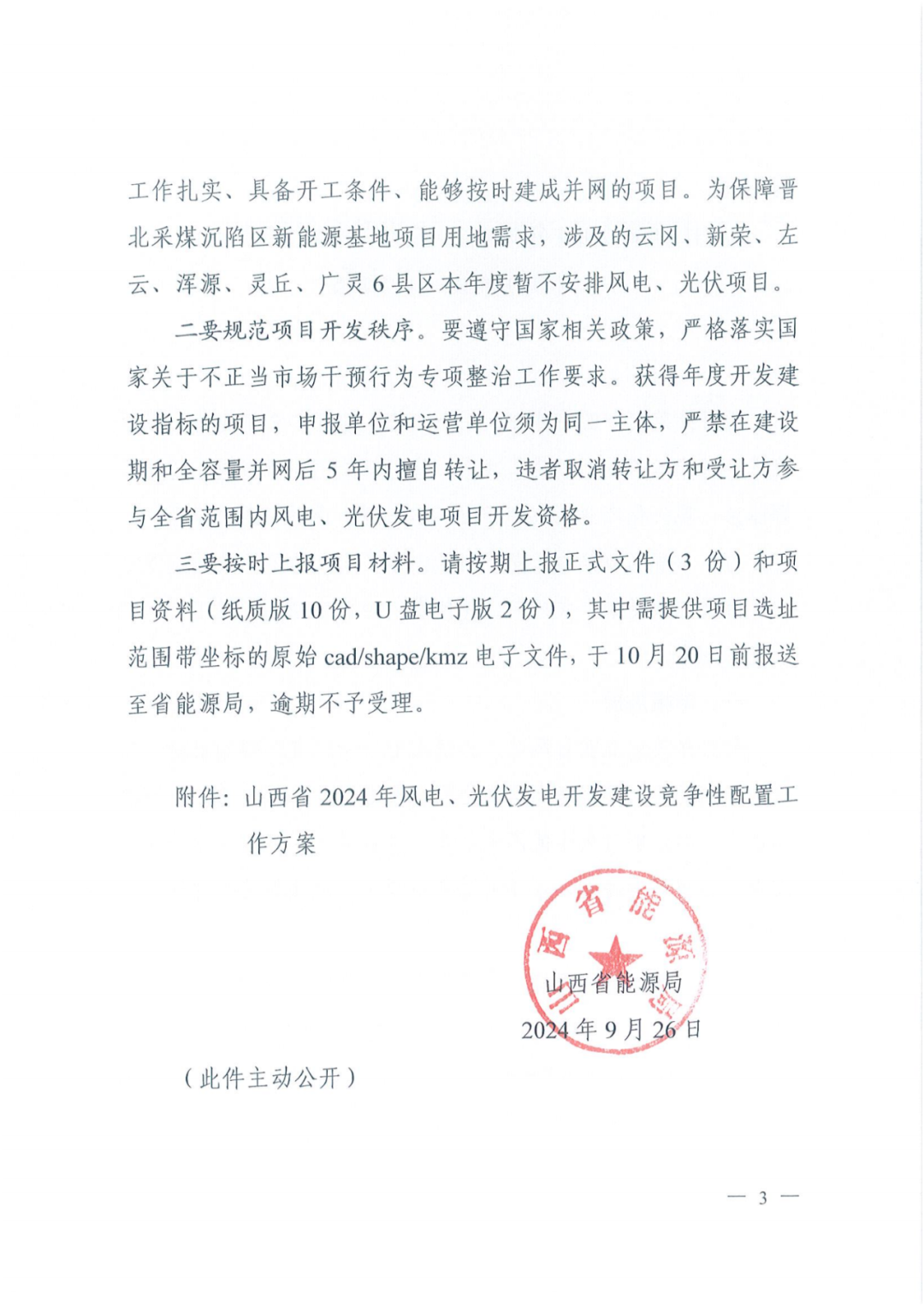

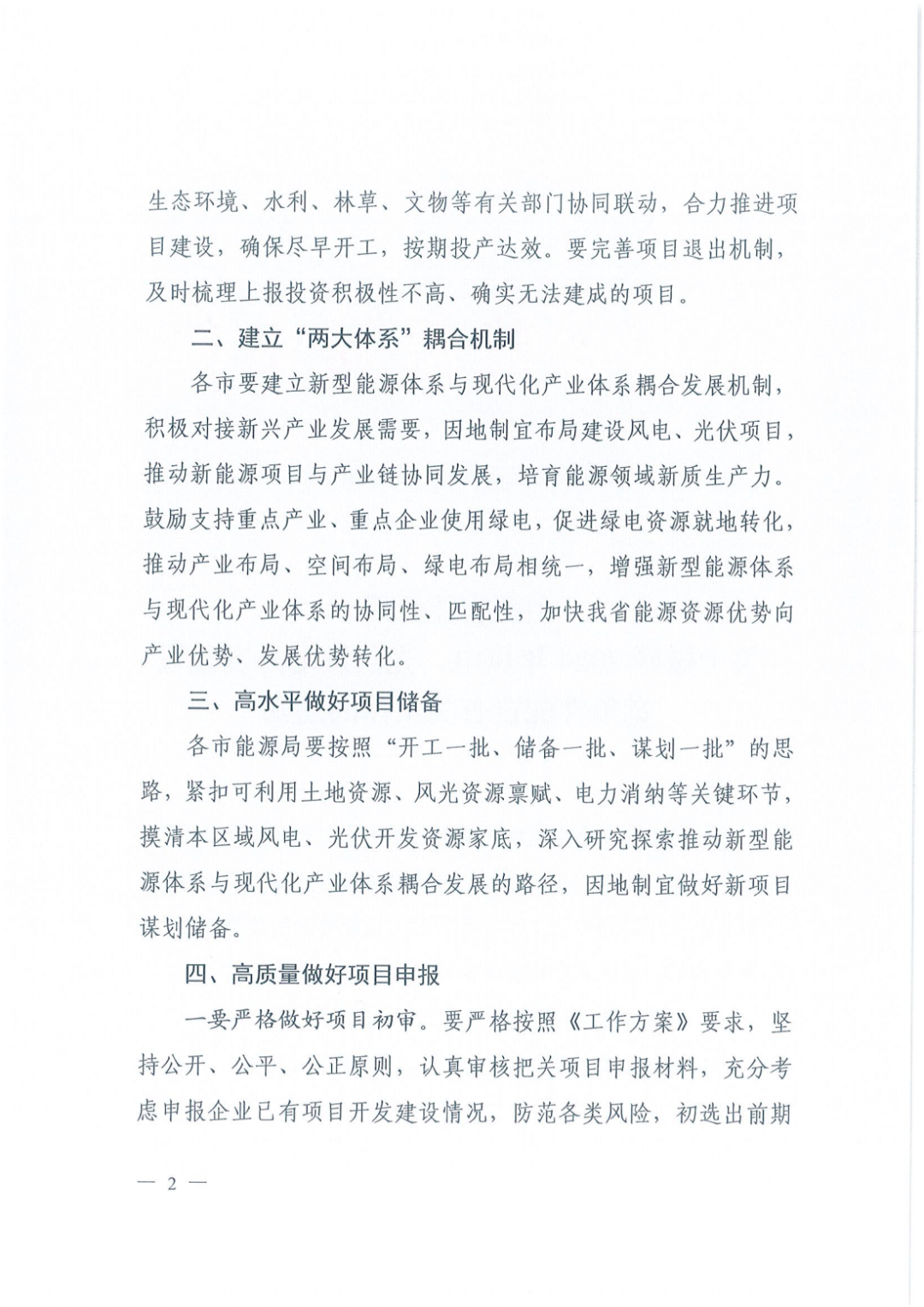

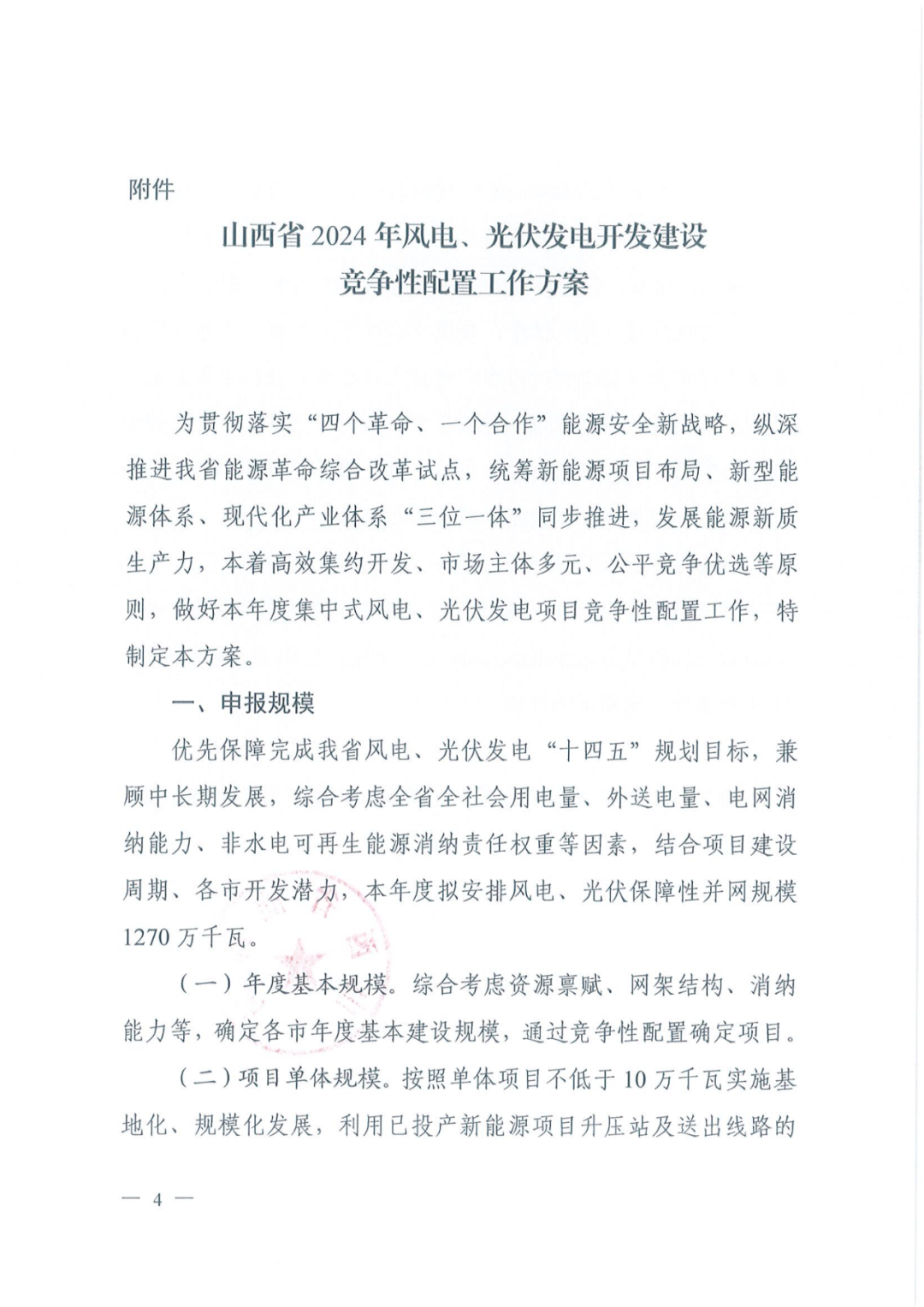

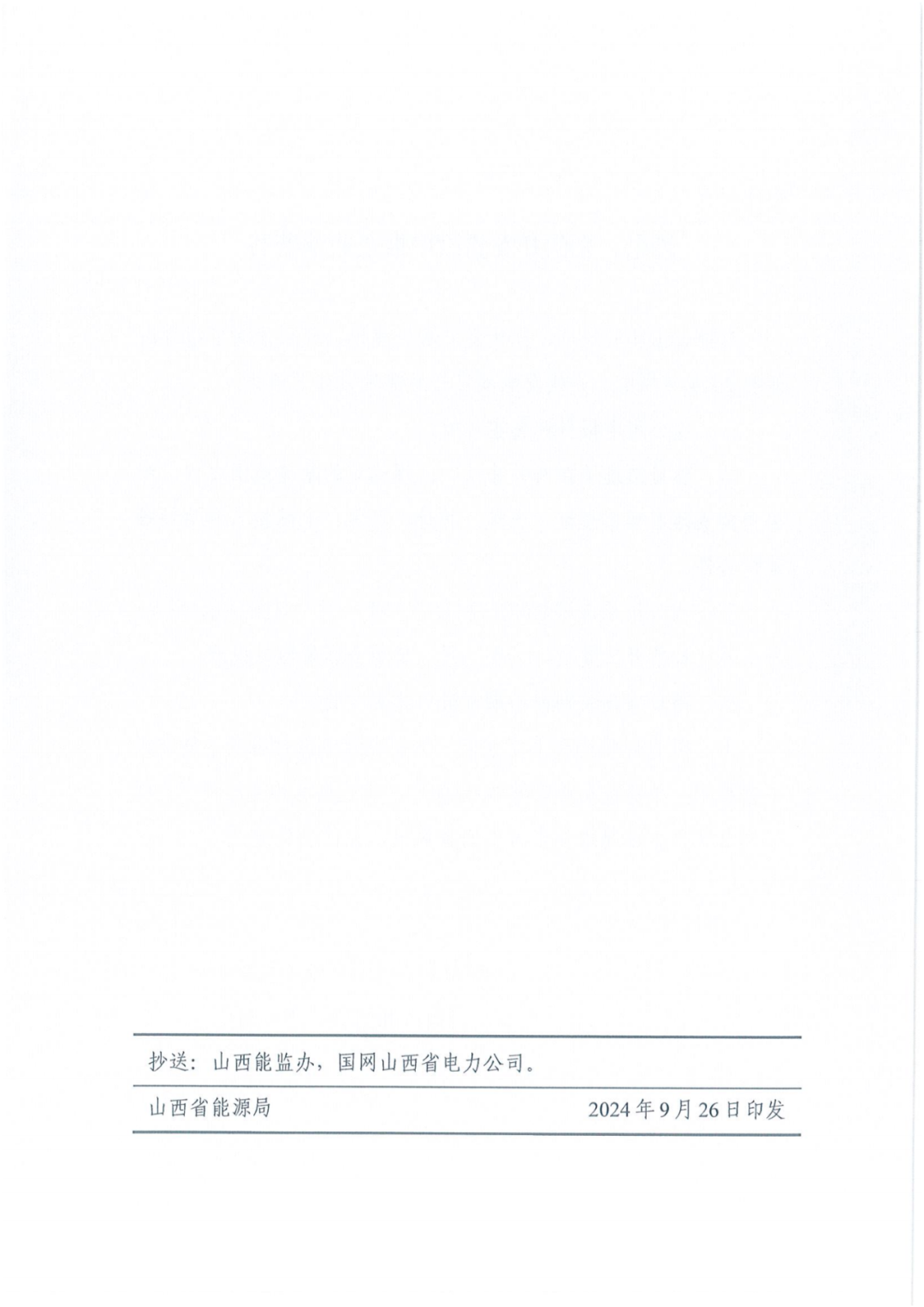

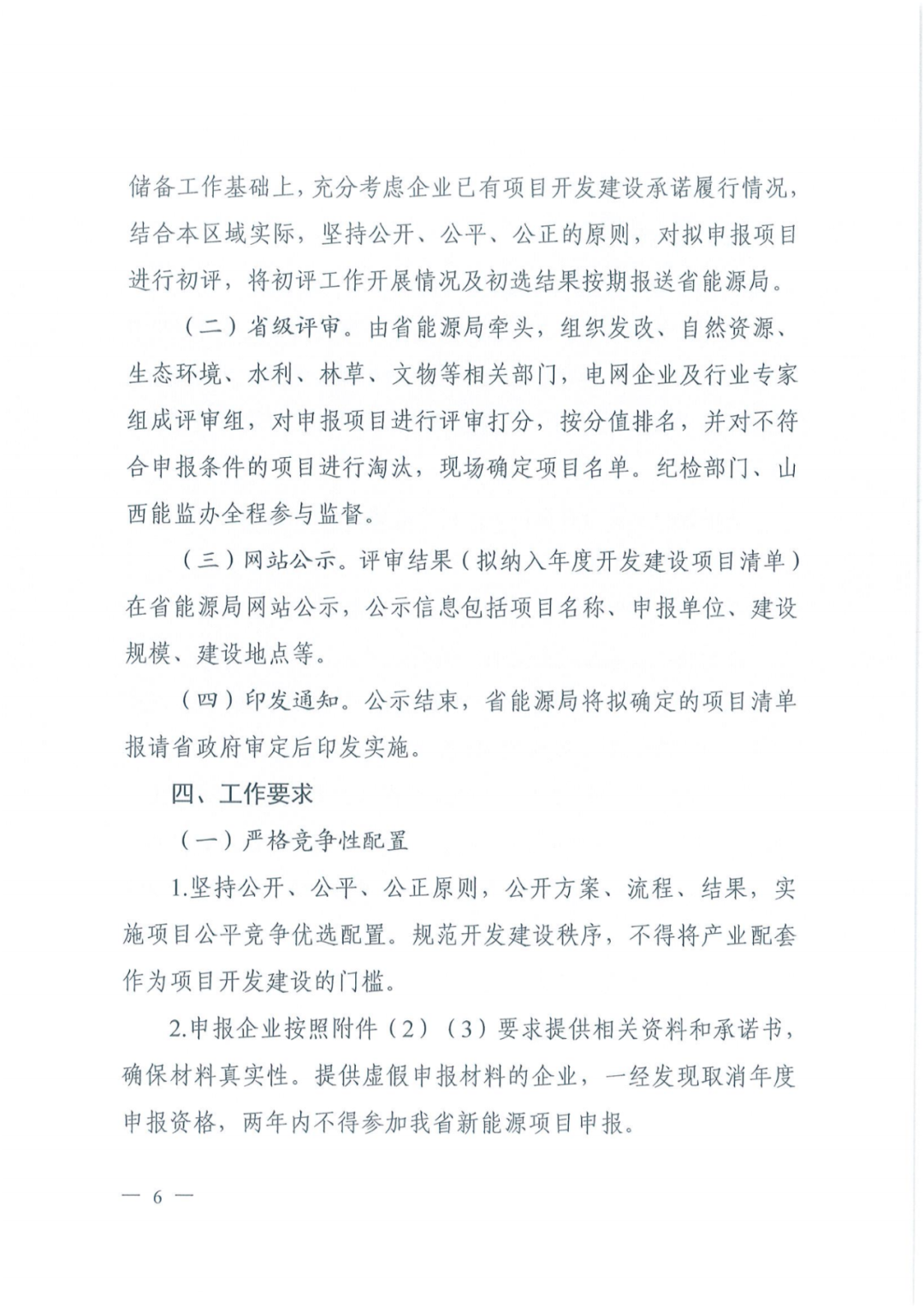

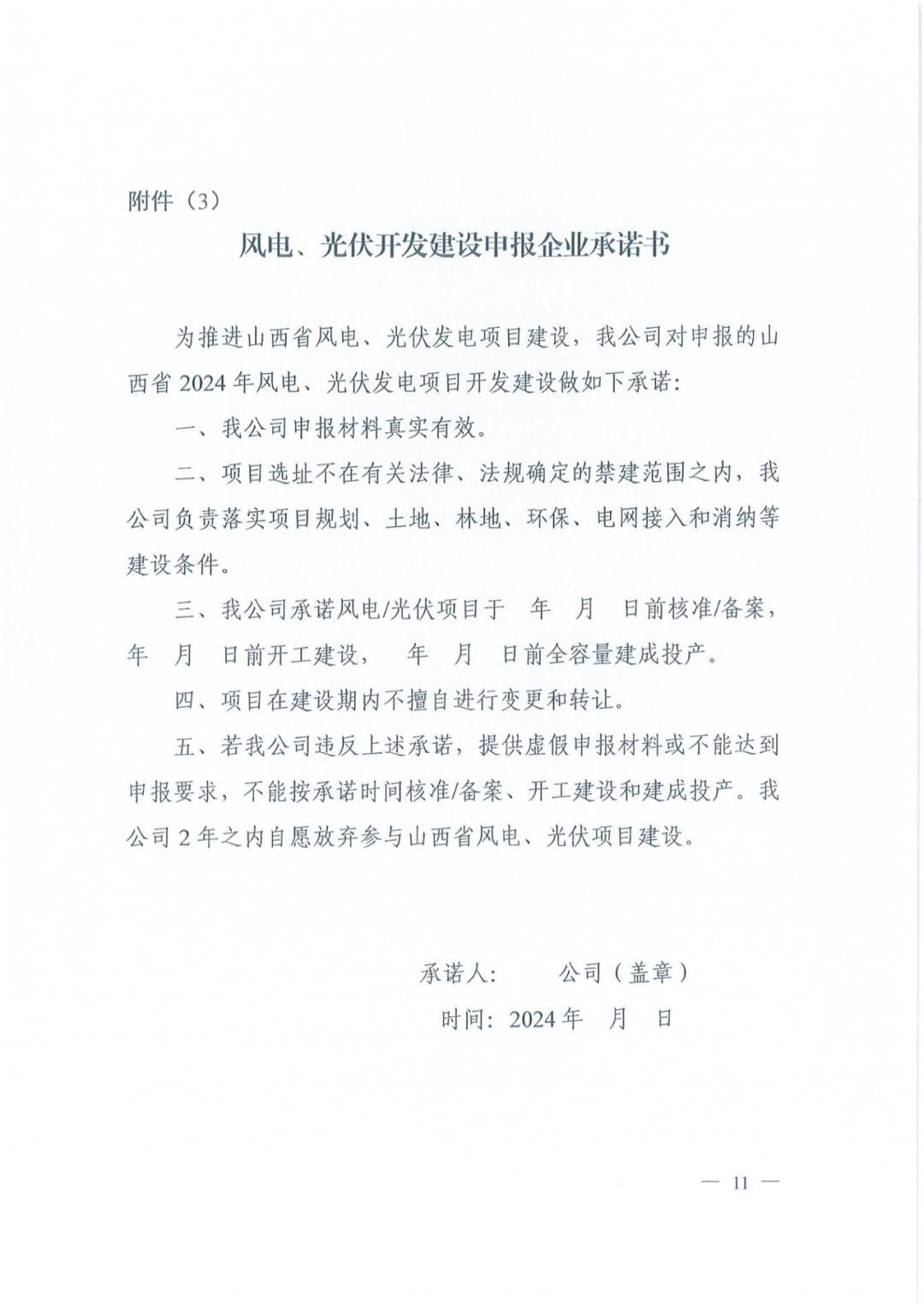

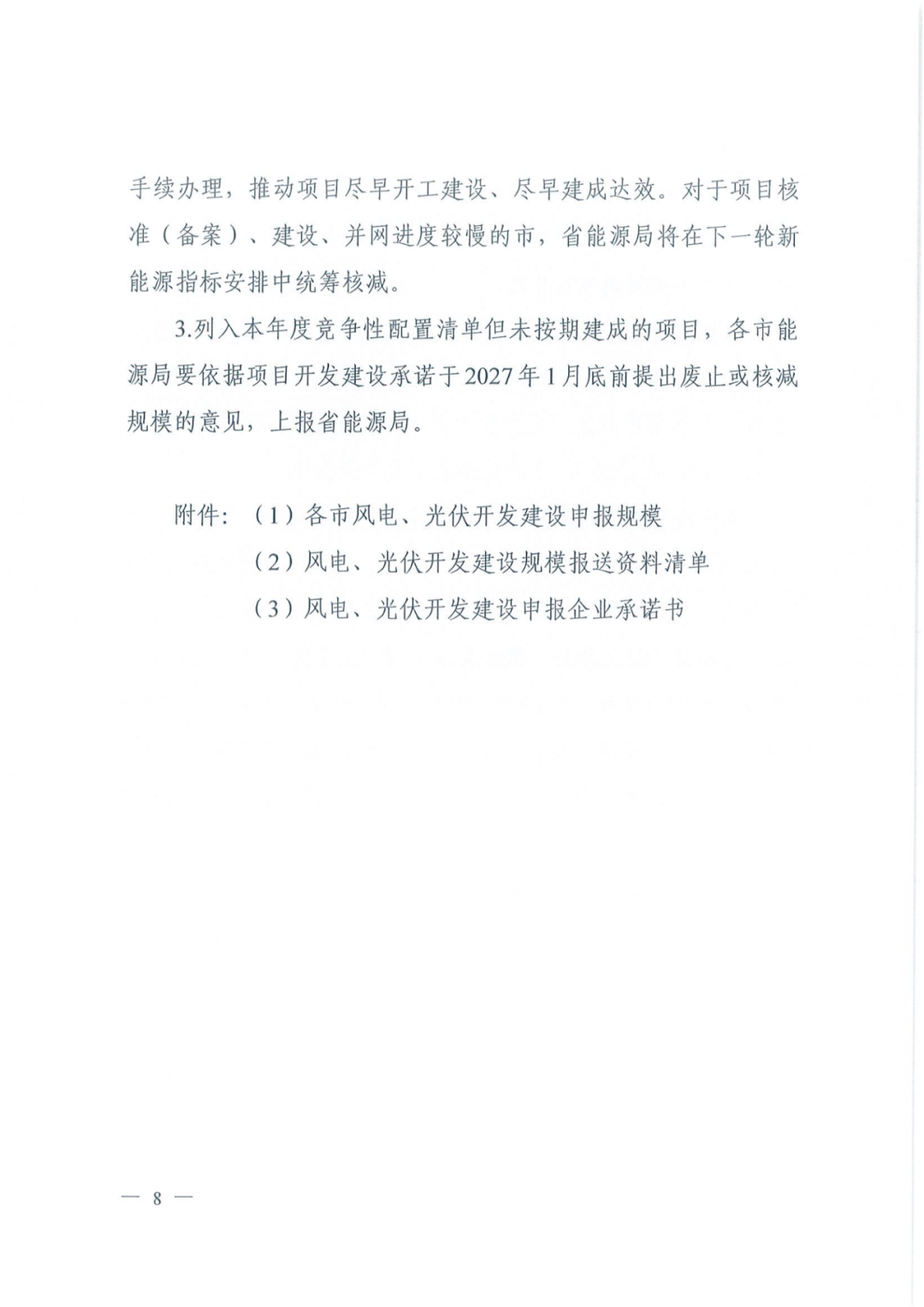

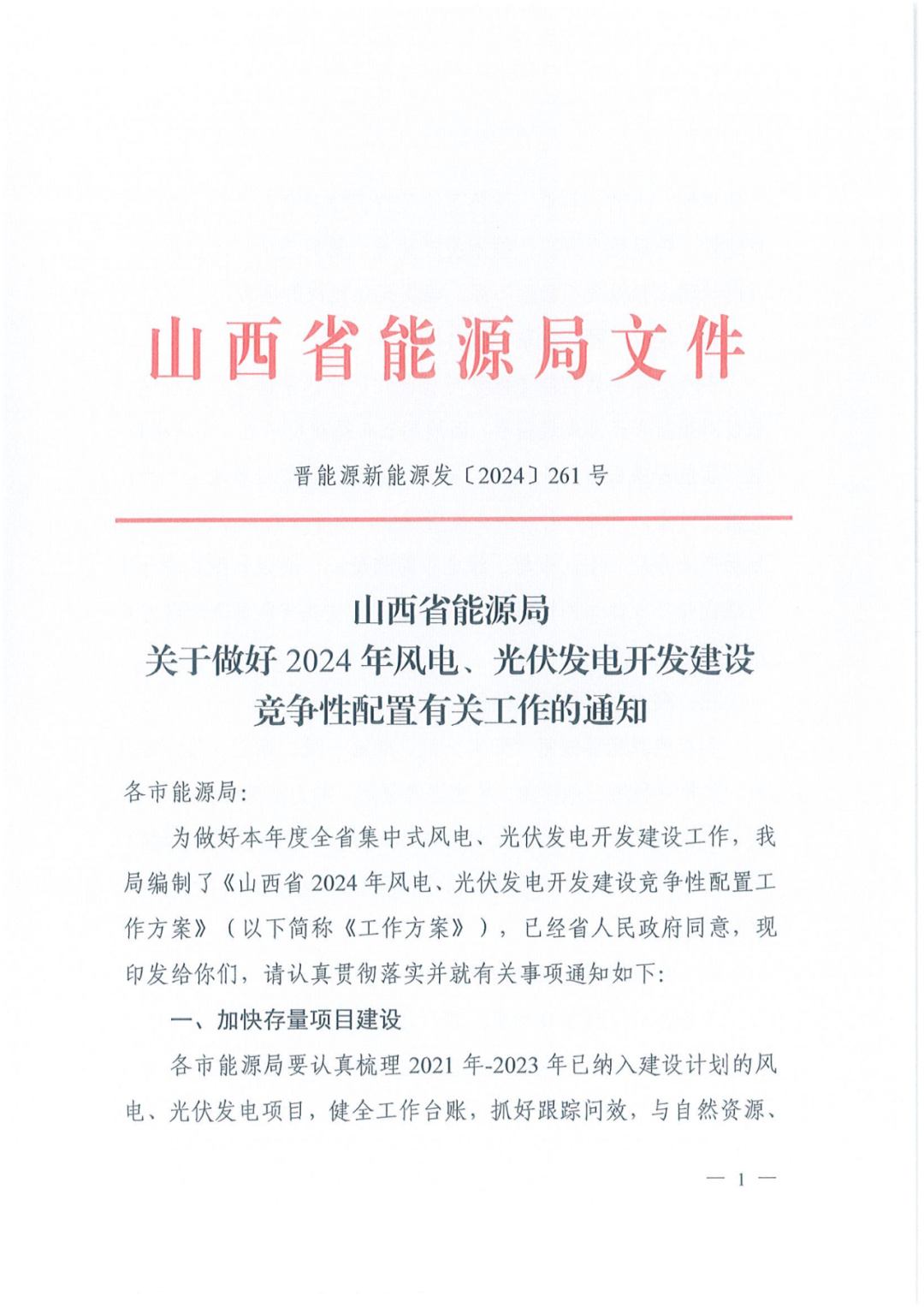

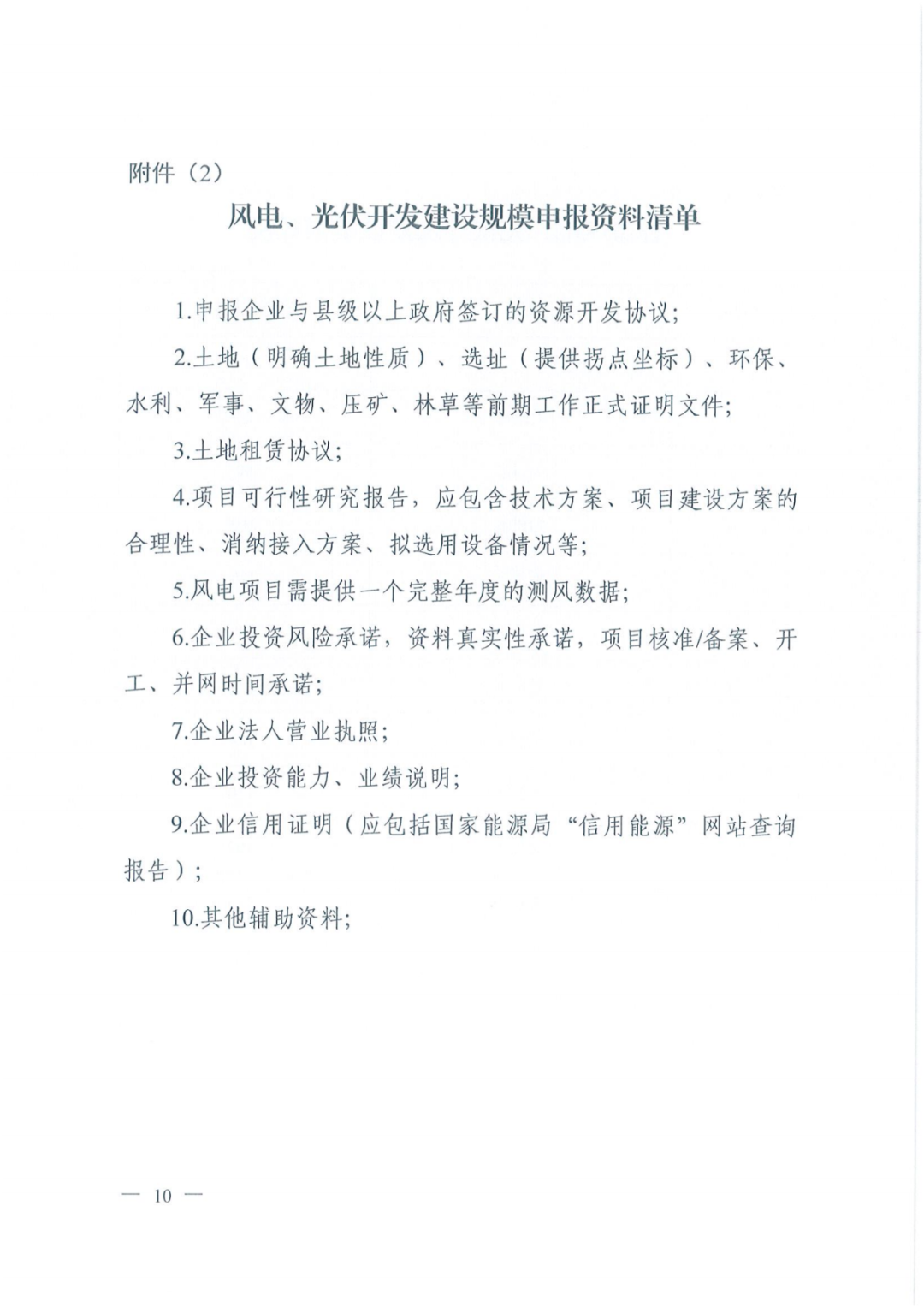

原文件如下:
