4月22日,山东能源局公示2024年风光市场化并网项目名单,共计118个项目,规模10.51GW。其中,包括1个风电项目,规模50MW;光伏117个项目,规模10.46GW。
根据此前申报要求,项目申报数量以各市盖章文件为准,但必须在150万千瓦限额内,且通过“国网新能源云平台”提交材料。项目须承诺在2024年底或2025年底前全容量建成并网,如未能按承诺时限建成并网自愿接受移出名单处理。
项目用地用海以省自然资源厅、省海洋局核实情况为准,对于部分用地涉及耕地、林地和生态保护红线的项目,扣除相应用地面积并核减项目容量;对于大面积占用耕地、林地、生态红线和用海手续未受理的项目,按照国家光伏用地(用海)有关规定,暂不纳入市场化并网项目名单;项目建成并网时限以国网山东省电力公司出具的接入意见为准。

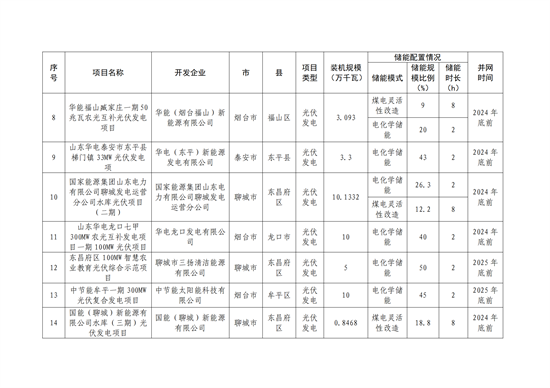

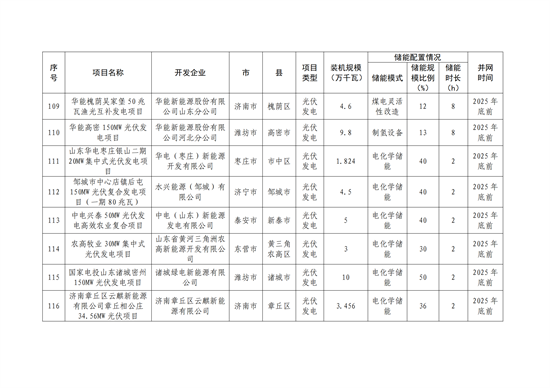

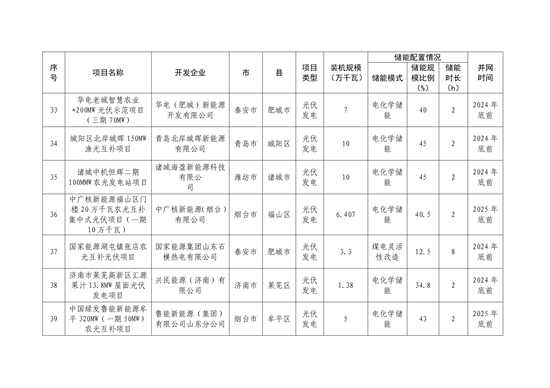

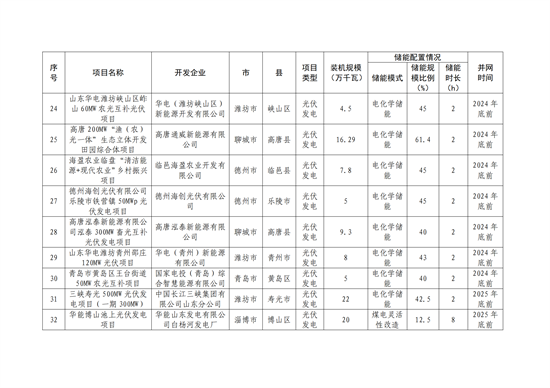

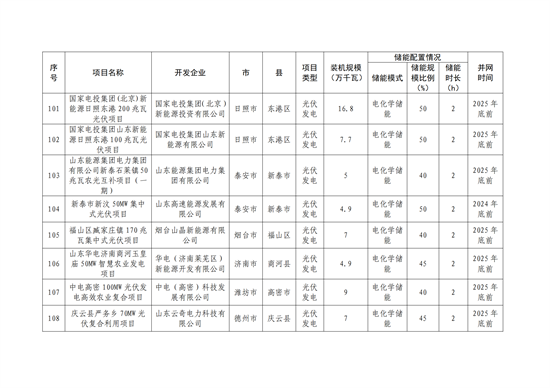

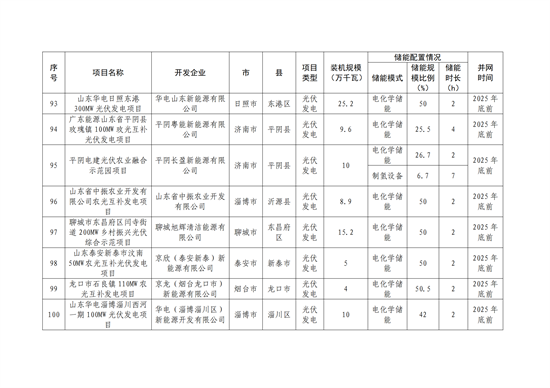

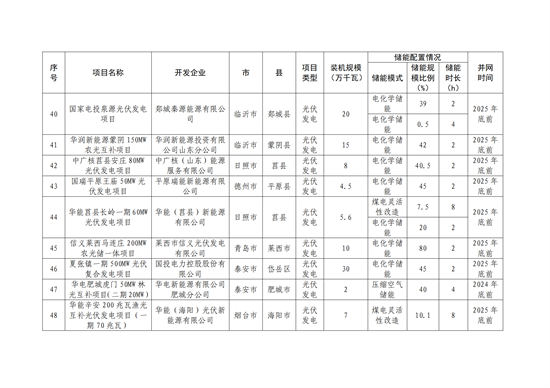

此外,公示还明确了各项目的储能配置情况,大部分项目的配置储能比例大于40%,其中聊城市东阿县财润100MW畜光互补项目(二期)50MW园光互补项目配置储能比例高达80%,储能模式为电化学储能。
具体到业主单位来看,国家电投、华电、华能领衔,其中国家电投、华电规模均超过1GW。
原文见下:
关于2024年市场化并网项目名单的公示
根据《关于开展2024年市场化并网项目申报工作的通知》(鲁能源新能〔2024〕27号)要求,在企业申报、县级初审、电网接入审查、市级复核的基础上,经征求省自然资源厅、省海洋局意见,我局组织专家开展了项目评审工作,形成2024年市场化并网项目公示名单,主要把握原则如下:
一、项目申报数量以各市盖章文件为准,但必须在150万千瓦限额内,且通过“国网新能源云平台”提交材料。
二、项目用地用海以省自然资源厅、省海洋局核实情况为准,对于部分用地涉及耕地、林地和生态保护红线的项目,扣除相应用地面积并核减项目容量;对于大面积占用耕地、林地、生态红线和用海手续未受理的项目,按照国家光伏用地(用海)有关规定,暂不纳入市场化并网项目名单。
三、项目建成并网时限以国网山东省电力公司出具的接入意见为准。
四、项目存在弄虚作假行为的,一经核实,移出市场化并网项目名单,并对相关市能源主管部门进行通报。
现将《2024年市场化并网项目名单》予以公示,公示期为2024年4月22日至4月26日。期间如有异议,可通过电子邮件形式向新能源和可再生能源处反映,逾期不再受理。反映情况须实事求是,并提供真实有效的举证材料。以单位名义反映的,须加盖公章并提供联系人及联系方式;以个人名义反映的,须署真实姓名及联系方式。无相关证据或匿名反映的,不予受理。
邮 箱:snyjxnyc@shandong.cn

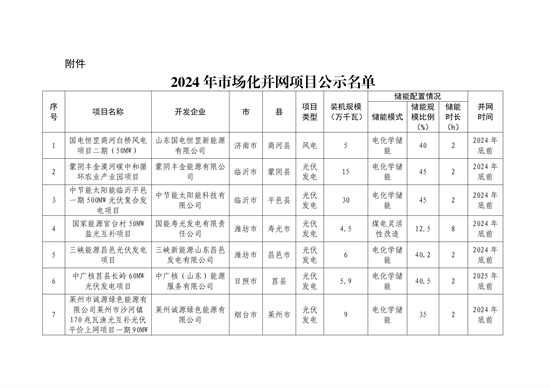

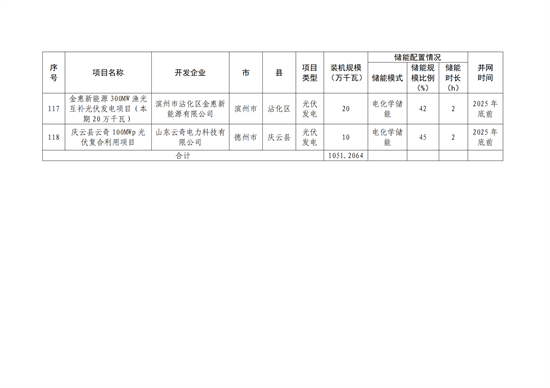

附 件:2024年市场化并网项目公示名单
山东省能源局
